A Vasas pálya újjászületik Félegyházán

Projektazonosító: TOP_PLUSZ-1.2.1-21-BK1-2022-00021

Támogatás mértéke: 100% vissza nem térítendő támogatás

Megvalósítás vége: 2025. 10. 30

A projekt fő megvalósítási helyszíne: 6100 Kiskunfélegyháza, Liget utca 11. (hrsz.: 2210)

Kiskunfélegyháza Város Önkormányzata pályázatot nyújtott be a Terület- és Településfejlesztési Operatív Program Plusz, azaz a TOP_PLUSZ-1.2.1-21 ÉLHETŐ TELEPÜLÉSEK felhívásra „A Vasas pálya újjászületik Félegyházán” címmel (projekt azonosítószáma: TOP_PLUSZ-1.2.1-21-BK1-2022-00021). A projekt 600 millió Ft vissza nem térítendő európai uniós forrásból valósul meg.

A projekt tartalma:
Jelen projekt egy modern, többfunkciós sportpark létrehozását célozza meg, mely a kiskamasz kortól a felnőtt korosztályig biztosít aktív rekreációs sportolási lehetőséget. A létrehozandó Ifjúsági sportparkban aszfaltos kreszpálya, kisgyermekes játszótér, drótkötélpálya és pumpapálya létesül. A sportpark szolgáltatásainak részeként ütéscsillapító gumiburkolatú felülettel streetball pálya és 400 méter hosszú, 1 méter széles futókör kerül kialakításra. Továbbá kutya agility park és felnőttekre méretezett streetworkout rész egészíti ki a pályát. A pálya szolgáltatásait igénybe vevőknek ivókút és vizesblokk áll majd rendelkezésre. A projekt keretében extenzív és intenzív fenntartású zöldfelületek létesülnek. A fejlesztés által a fiatalok szabadidős sportolási lehetőségei, közösségi színterei bővülnek, a kornak megfelelő, modern várostervezési eszközök kerülnek alkalmazásra

A projekt a Széchenyi Terv Plusz program keretében, az Európai Unió támogatásával, a Magyar Állam társfinanszírozásával valósult meg.

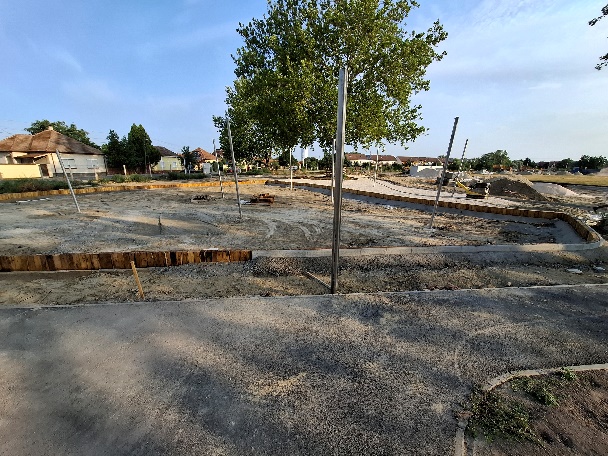

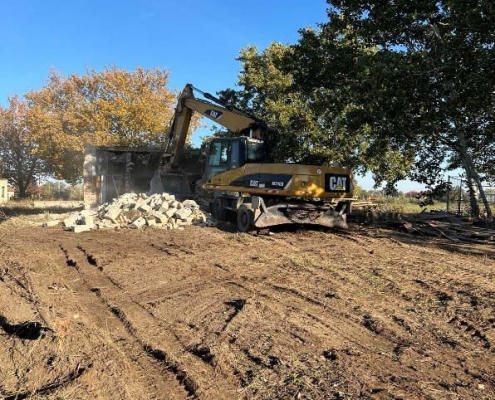

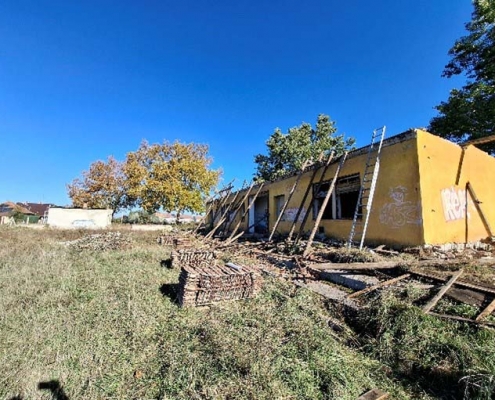

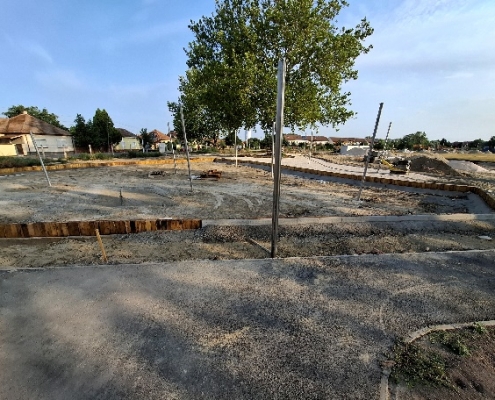

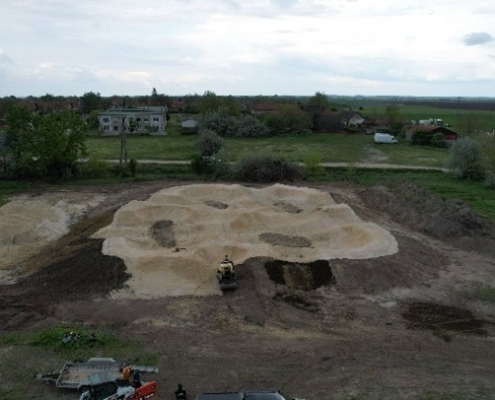

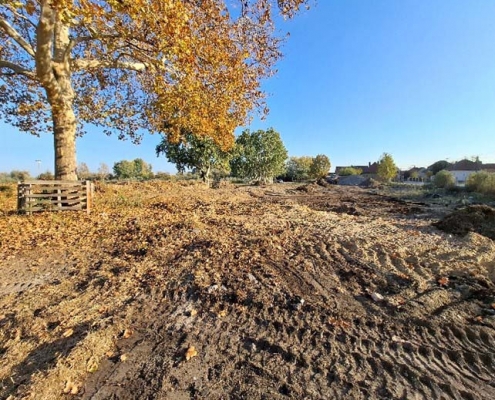

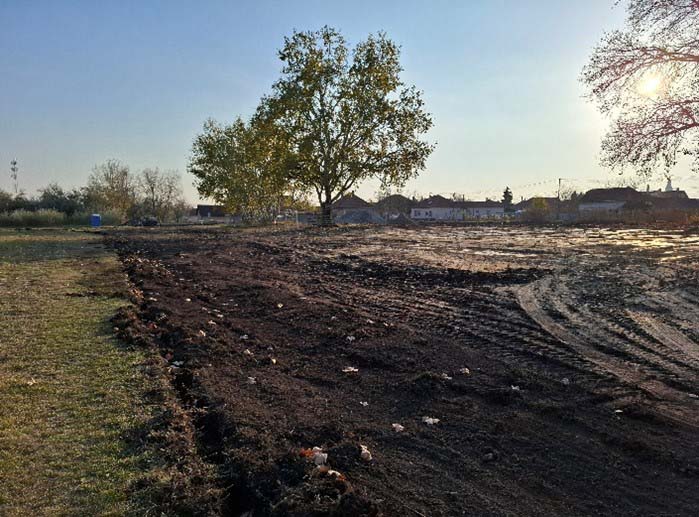

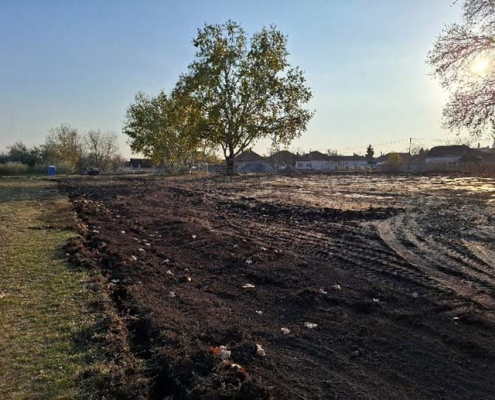

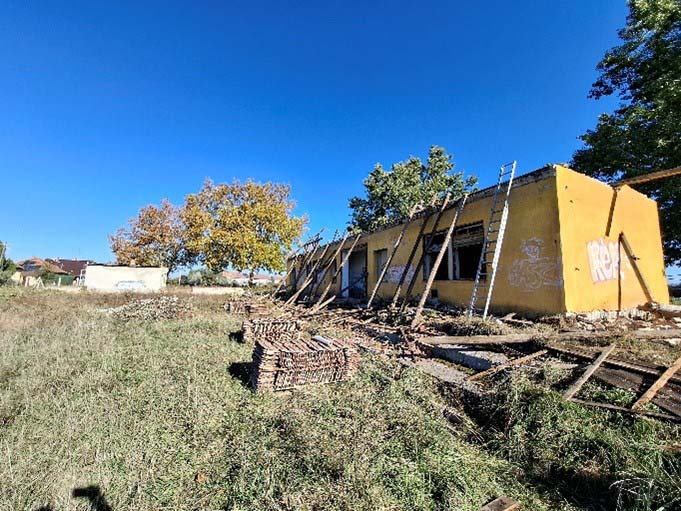

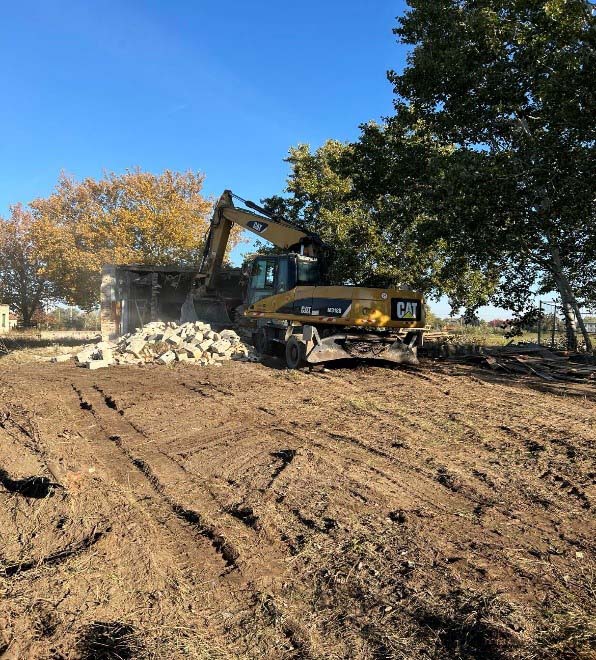

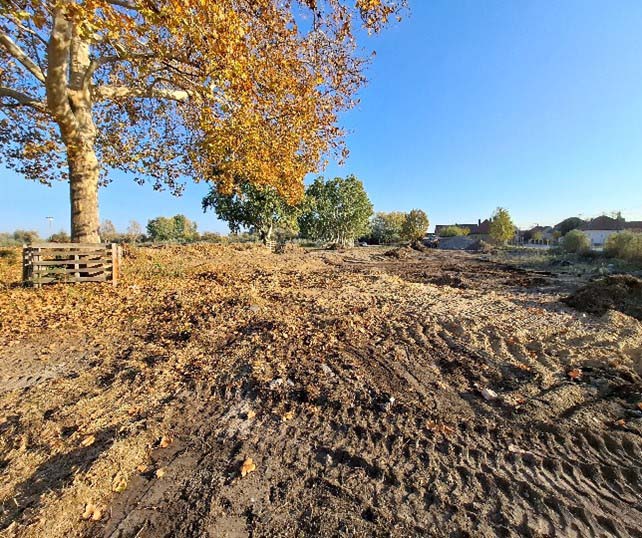

2024. szeptemberében elkezdődtek a „Vasas pálya újjászületik Félegyházán” c. projekt kivitelezési munkálatai. A kivitelezés a meglévő épületek elbontásával vette kezdetét, melyet követően durva tereprendezés, termőréteg eltávolítás és geodéziai mérések valósultak meg. 2024. december végével a kivitelezés készültségi foka elérte a 15%-ot.

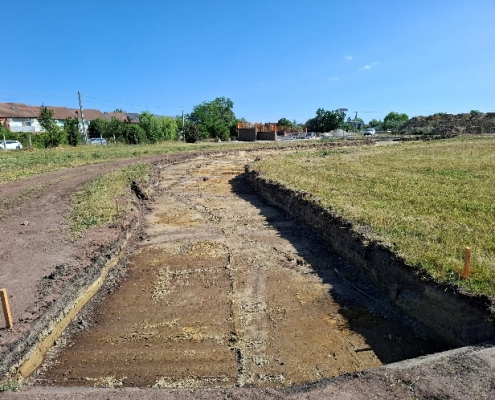

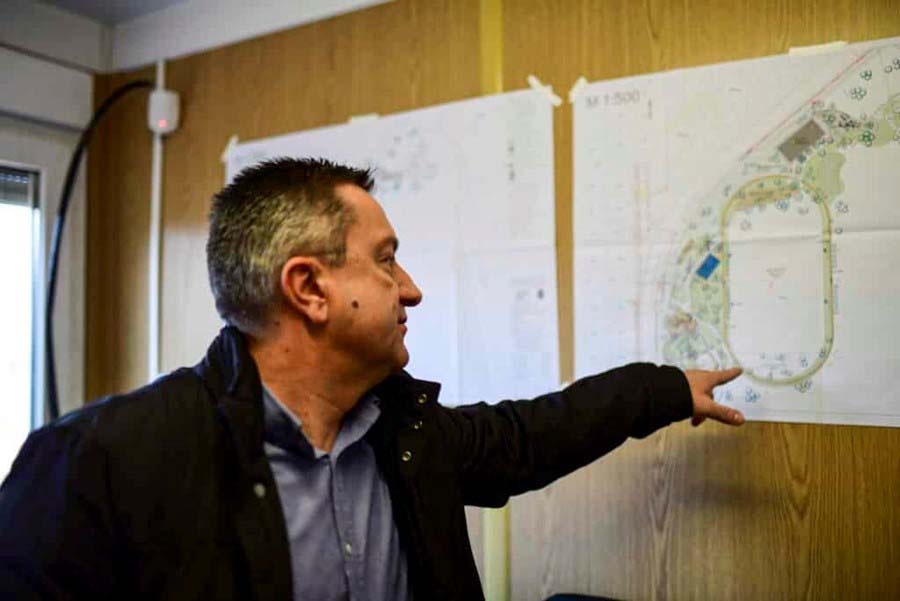

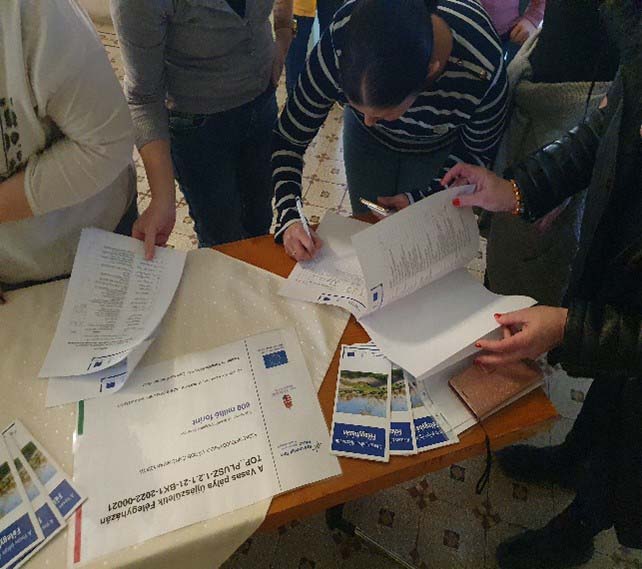

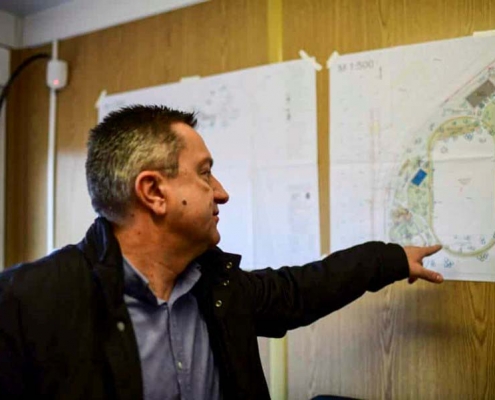

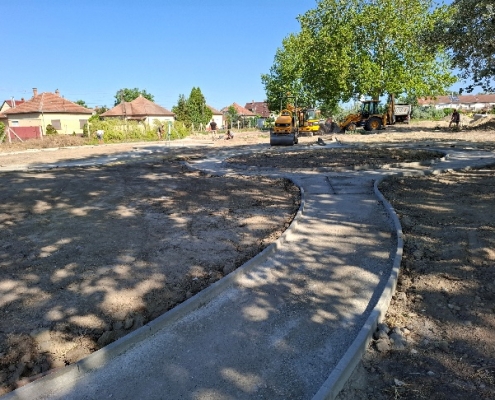

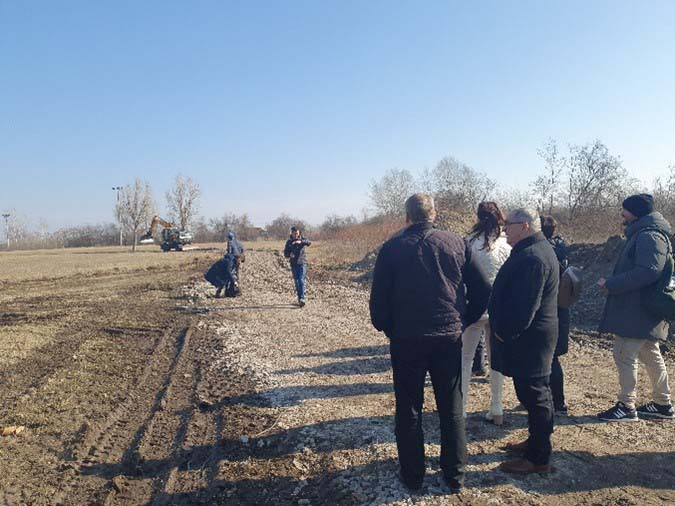

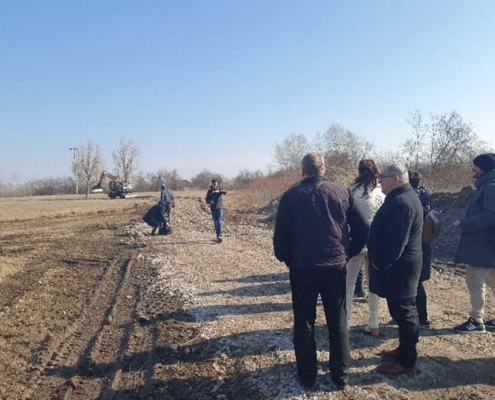

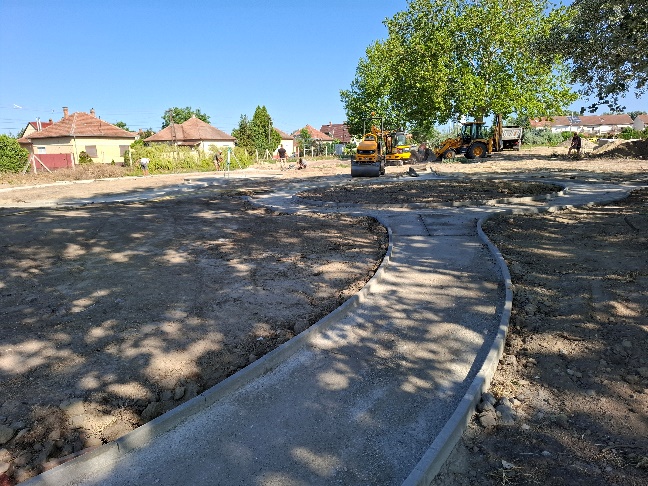

2025. február 20. napján került sor a projektindító sajtótájékoztatóra, melynek keretében a meghívottak tájékoztatást kaptak a „Vasas pálya újjászületik Félegyházán” c. projekt jelenlegi állapotáról, amelyet a sajtótájékoztatót követő helyszínbejárás alkalmával meg is tekinthettek a résztvevők. 2025. januárban az ünnepek után az elektromos szerelési, valamint a szegélyek bontási munkálataival folytatódott a kivitelezés.

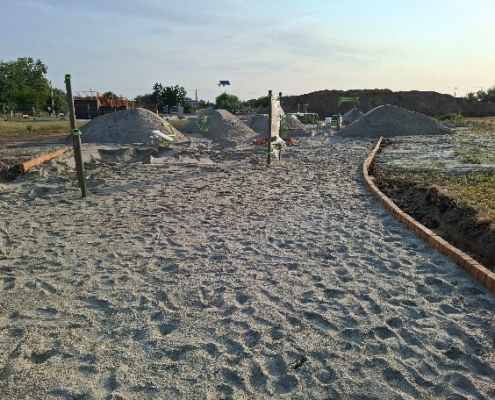

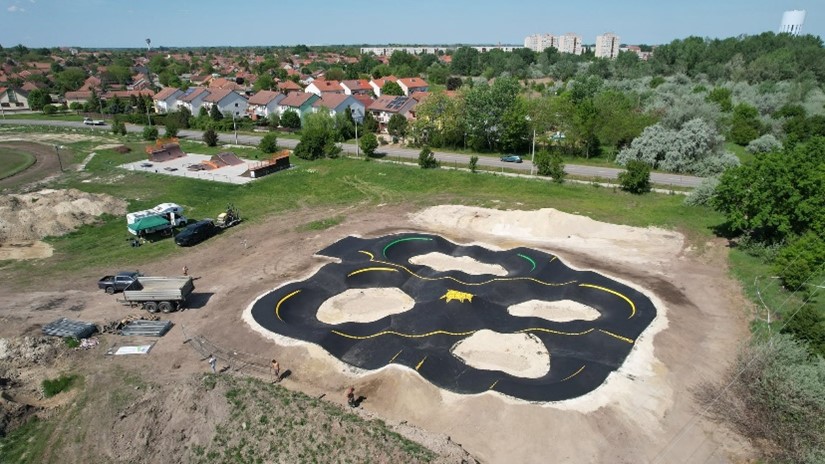

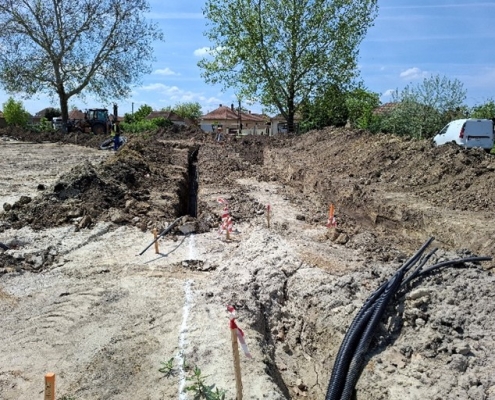

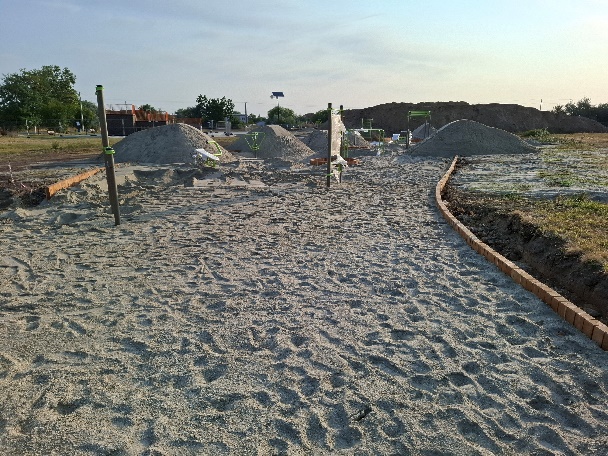

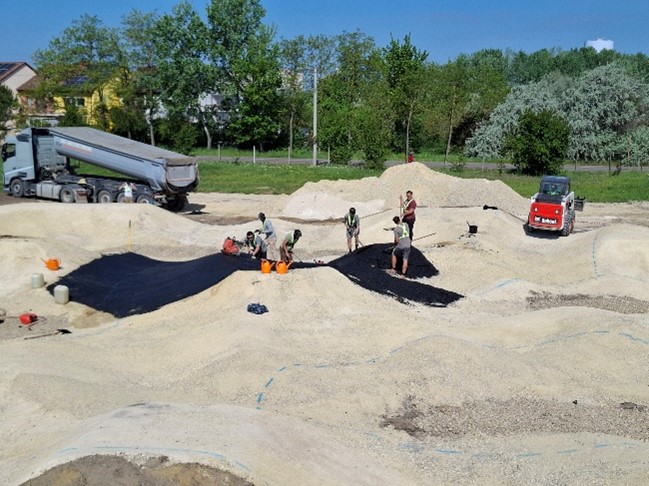

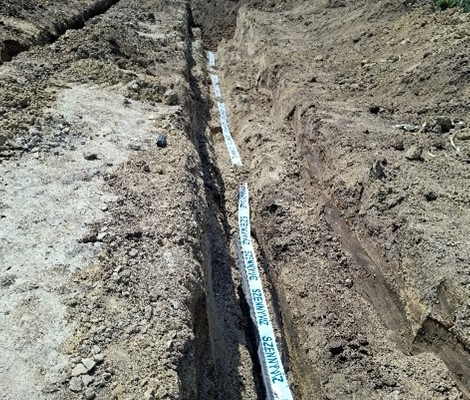

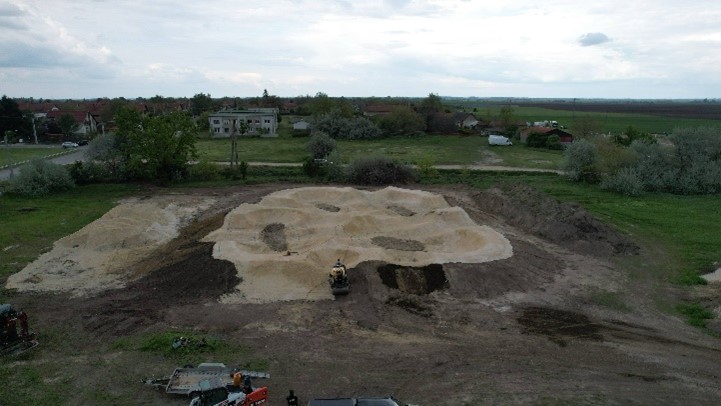

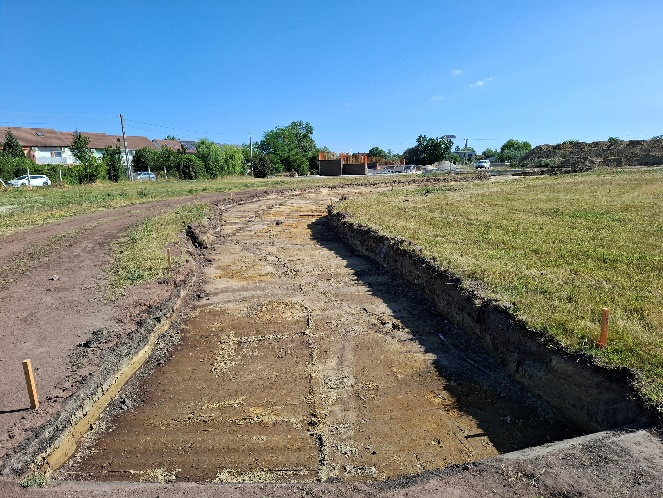

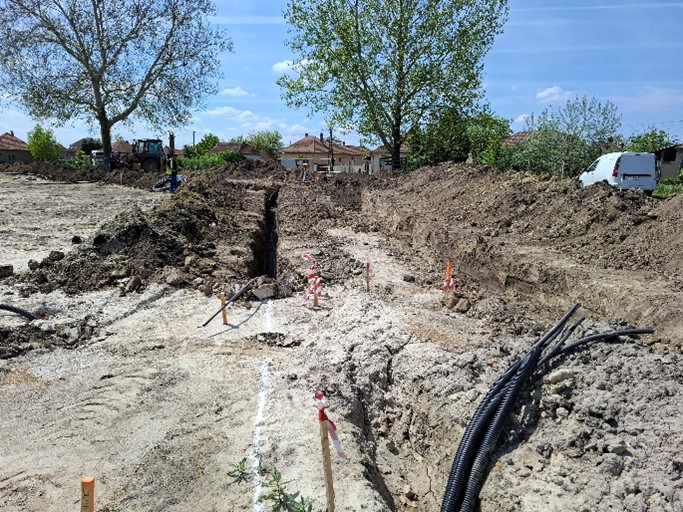

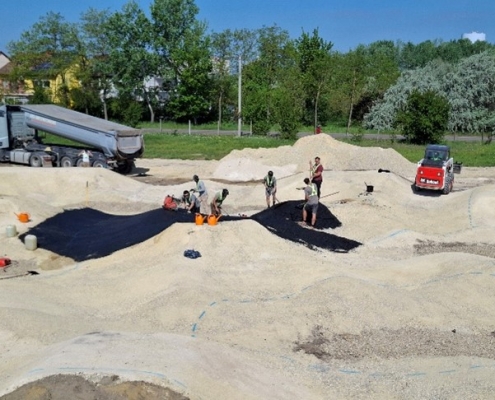

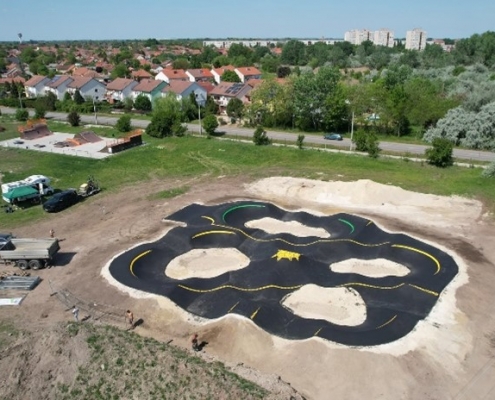

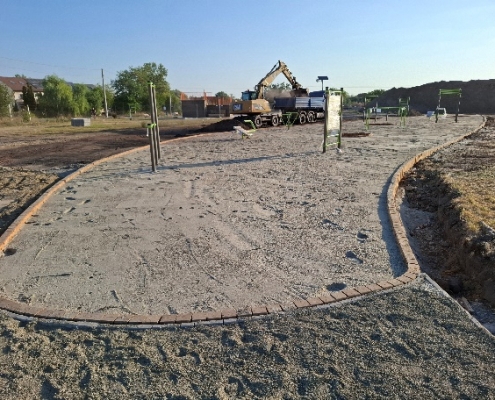

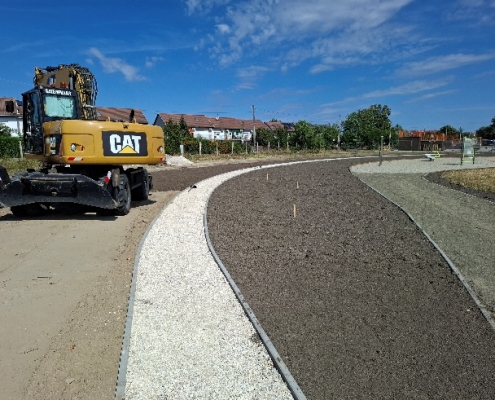

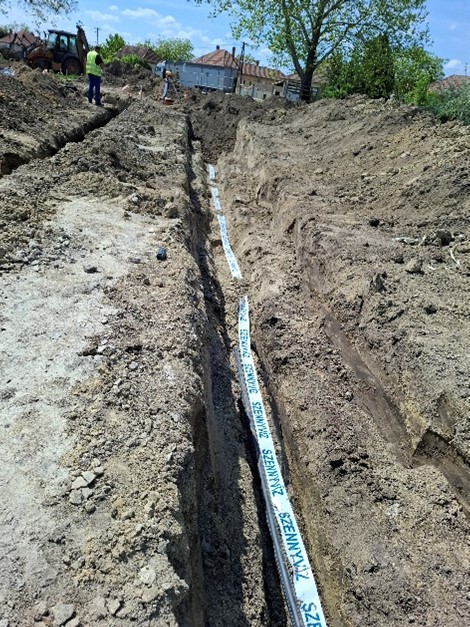

2025. április végén a „Vasas pálya újjászületik Félegyházán” c. projekt részeként a pumpapálya elkészült. Ezzel párhuzamosan halad a közműkiépítés, az ivóvíz-és szennyvíz vezeték építése, és az aknák elhelyezése is. A kivitelezési munkálatok a konténer alapok építésével és tereprendezéssel folytatódnak.

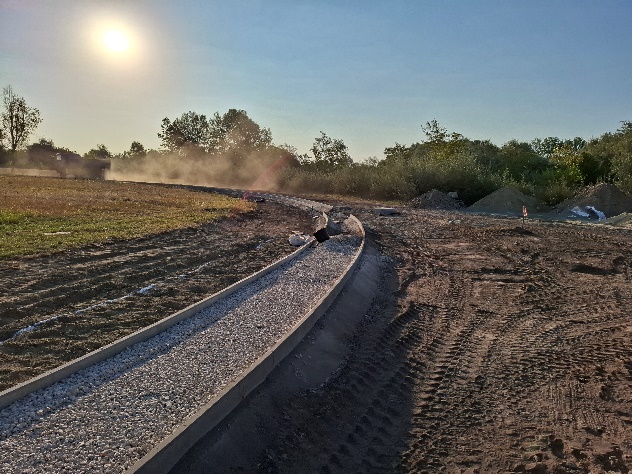

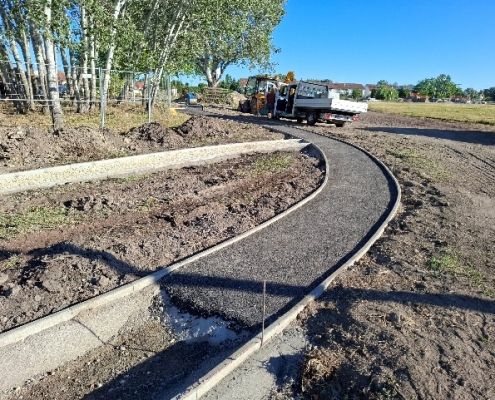

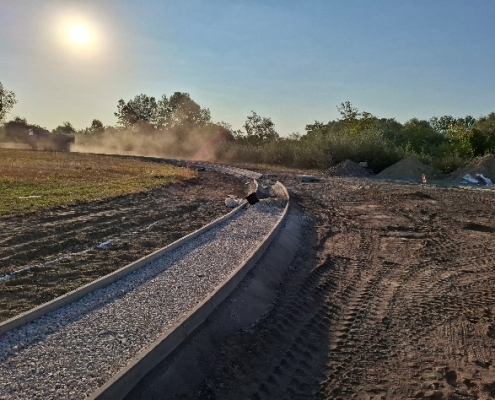

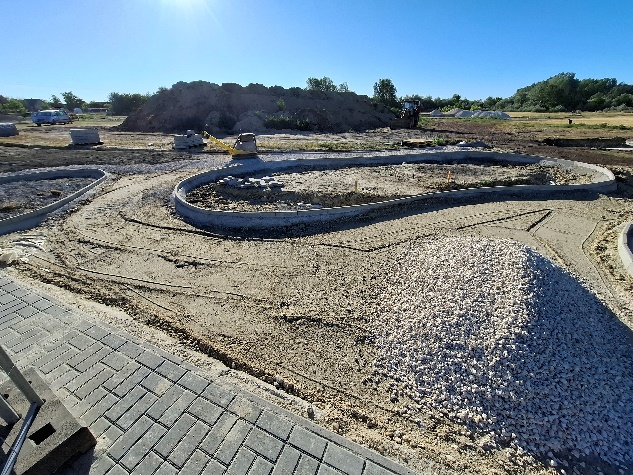

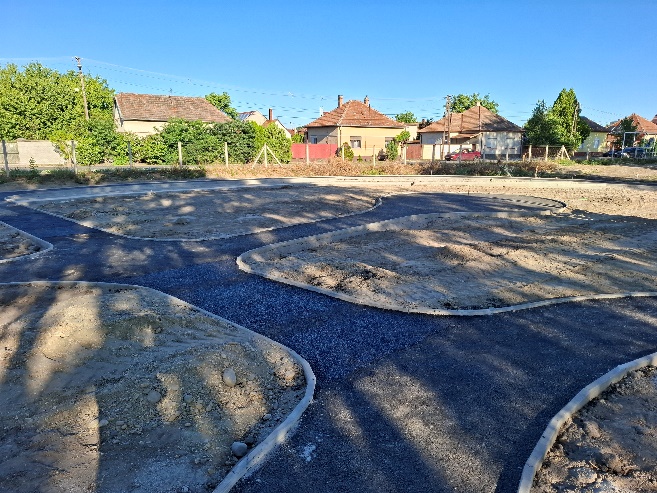

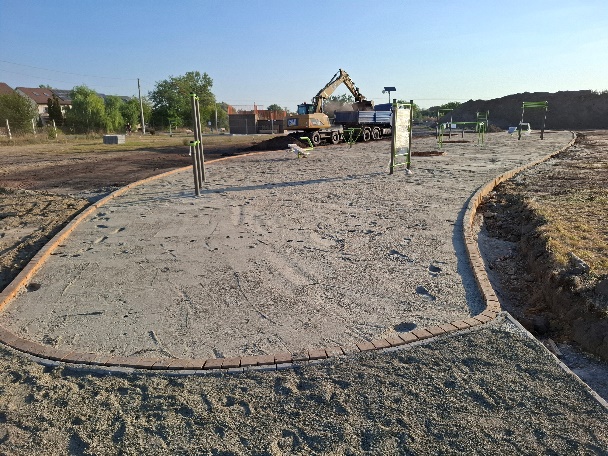

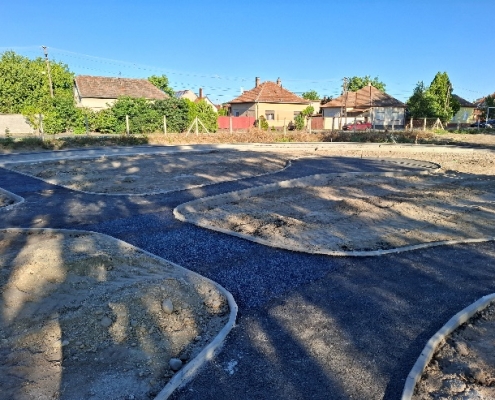

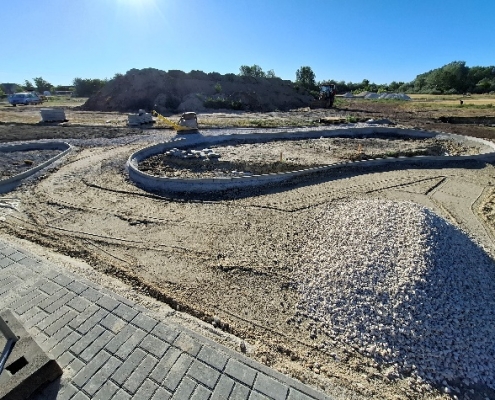

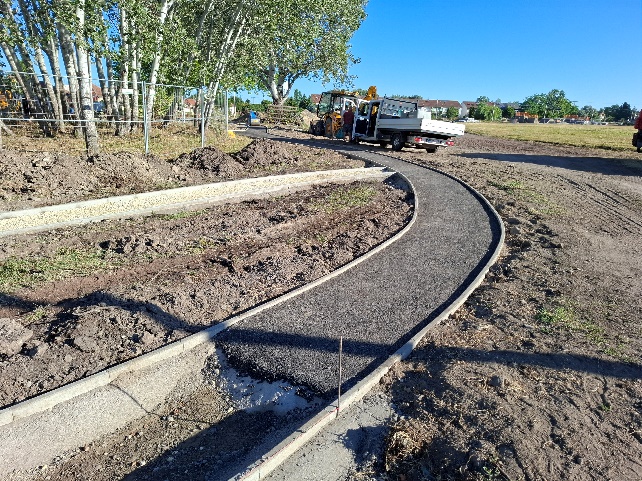

2025. június-július hónapban a kivitelezés a KRESZ pálya kiépítésével folytatódott, valamint az északi fogadótér szegélyeinek és burkolatának építésével. Július hónapban a KRESZ park megkapta az aszfaltburkolatot, mellyel párhuzamosan a felnőtt kondipark tükörszedése, szegély építési munkálatai is elkezdődtek.

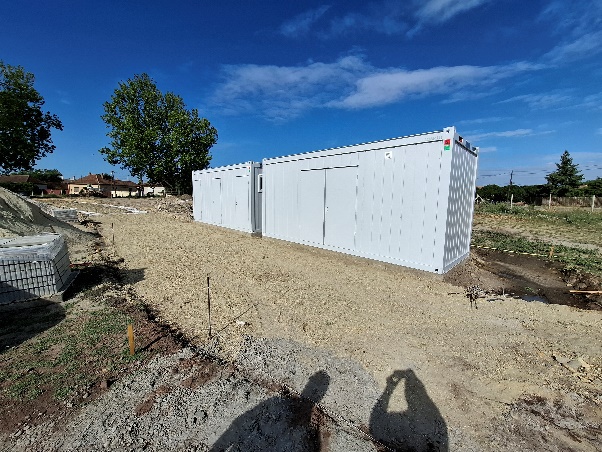

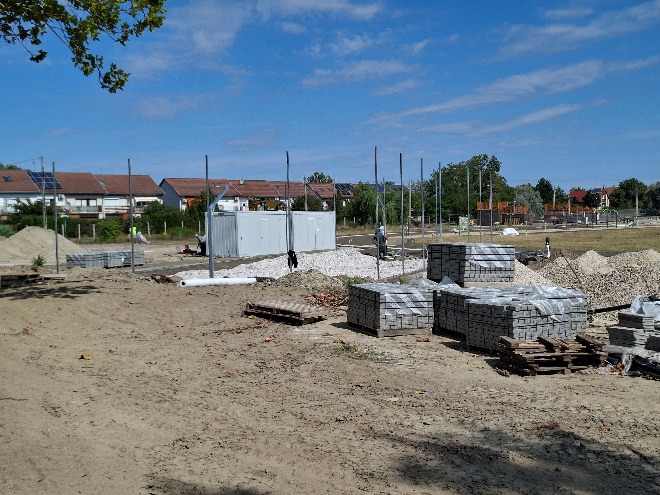

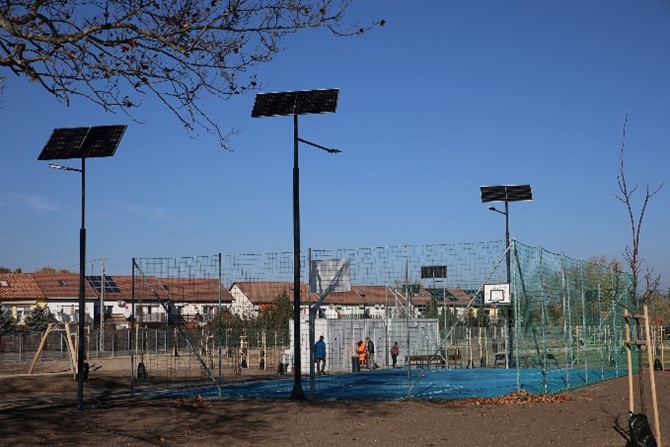

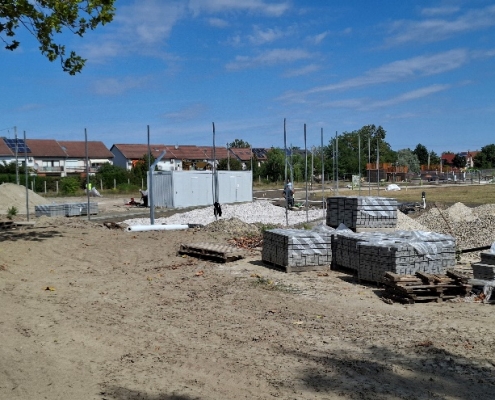

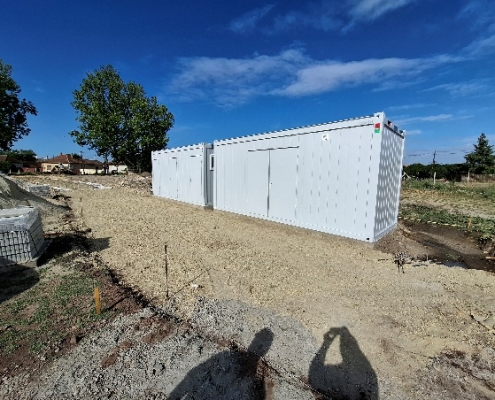

A projekt részeként 2025. július végén a szaniter, valamint az eszköz tároló konténerek elhelyezése megtörtént. A gyermekjátszótéren elkészült a napvitorla alaptestek kiépítése, valamint a felnőtt kondipark eszközei is végleges helyükre kerültek. A kivitelezés során a térkövezési munkálatok folyamatosak.

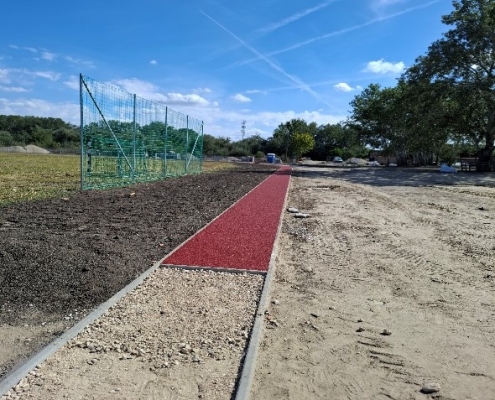

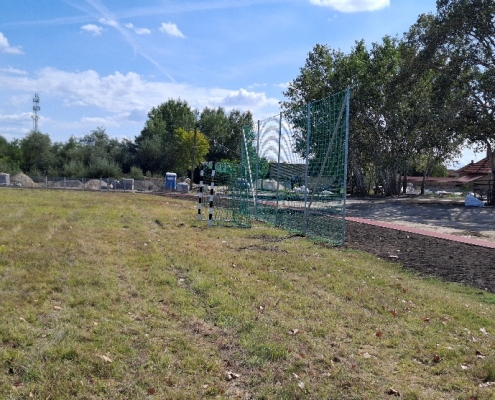

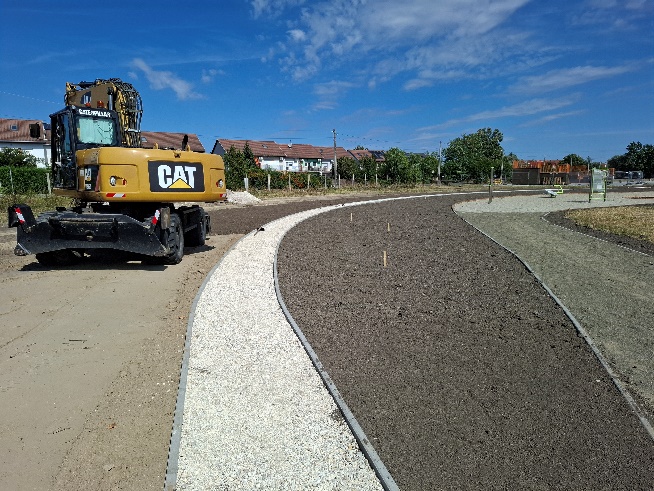

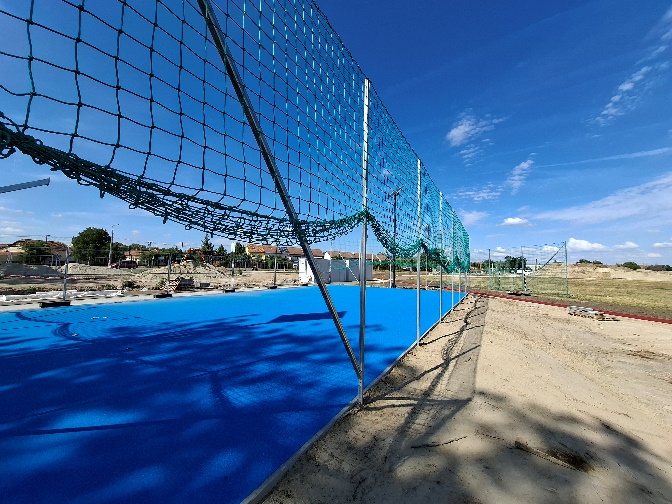

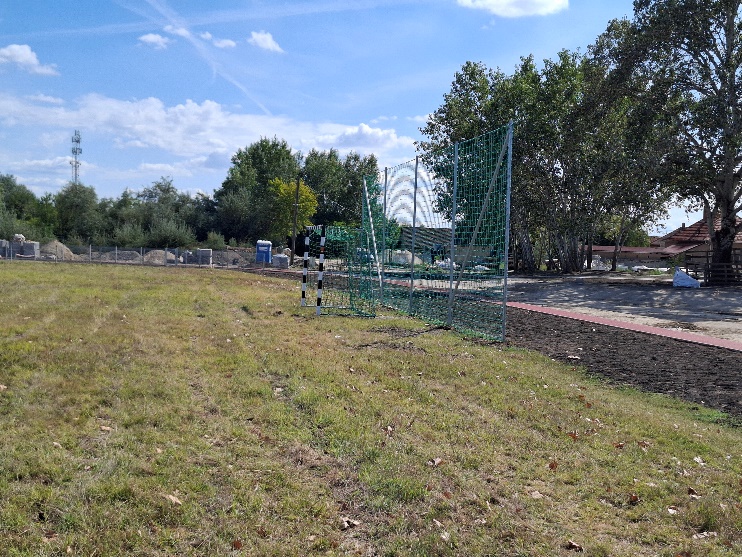

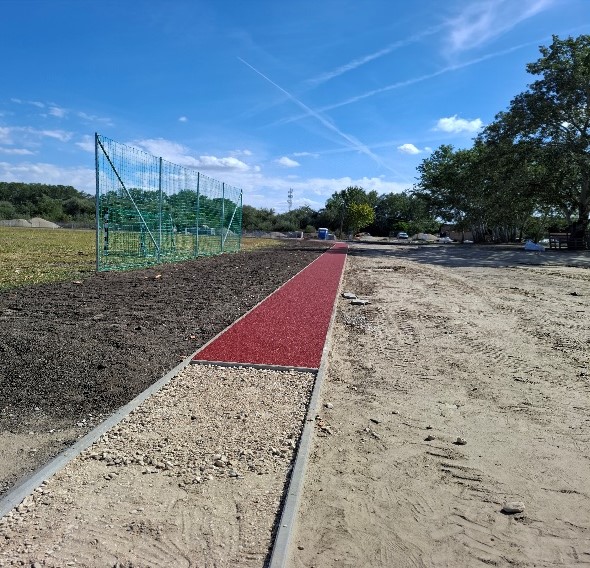

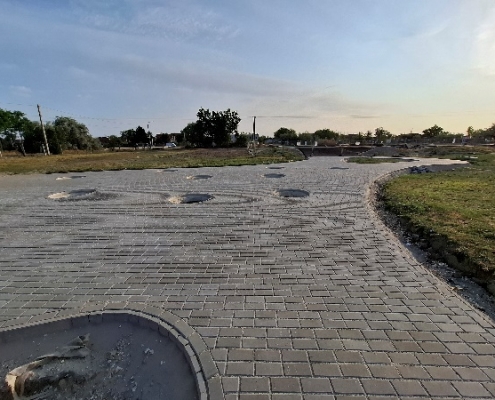

Augusztusban felgyorsultak a kivitelezési munkálatok. Megépült a kutya agility pálya kerítése, valamint a futókör és a streetball pálya alépítményei, melyet a gumiburkolat építése követett. Kiépültek a kandeláber alaptestek, melyek beépítésére szeptember elején sor került. A burkolatépítés folyamatos volt a nyugati és déli fogadótérnél és a hozzá kapcsolódó sétányoknál.

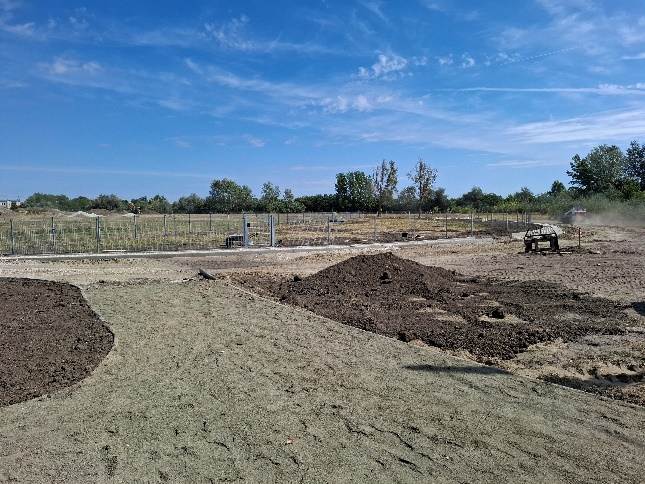

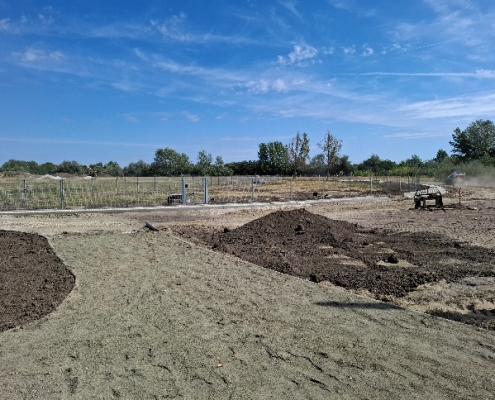

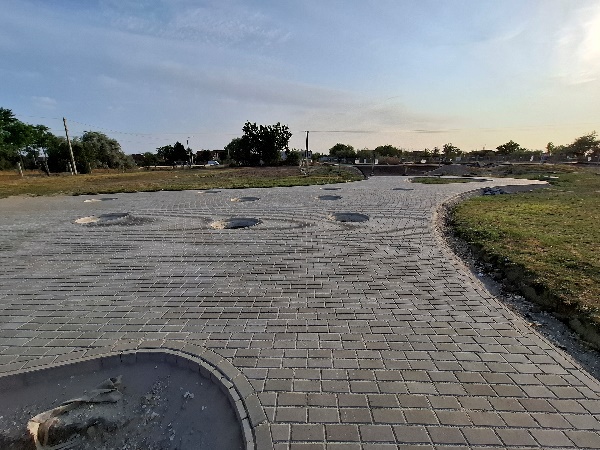

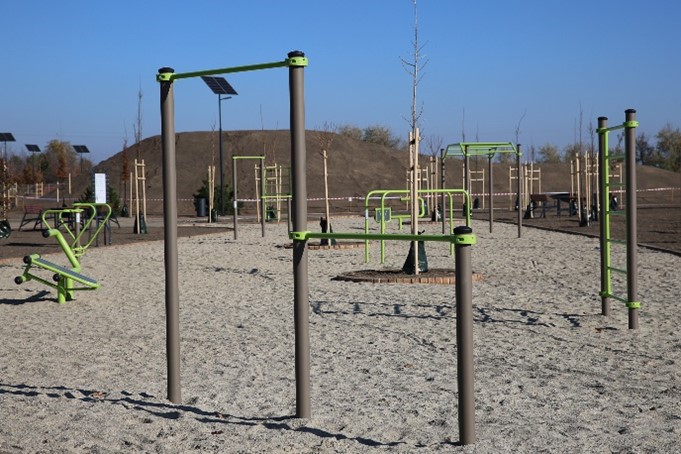

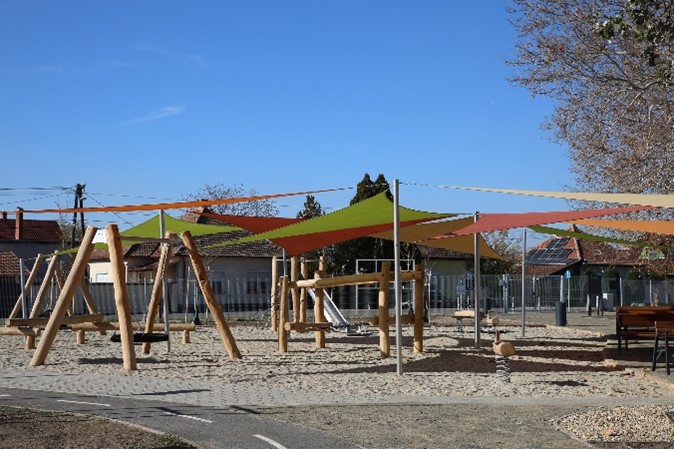

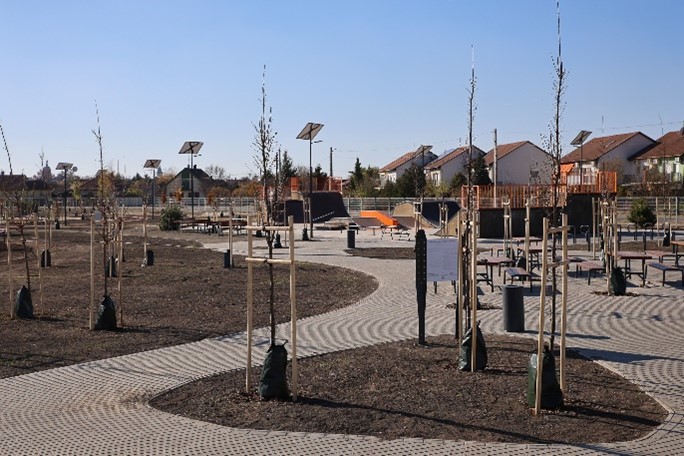

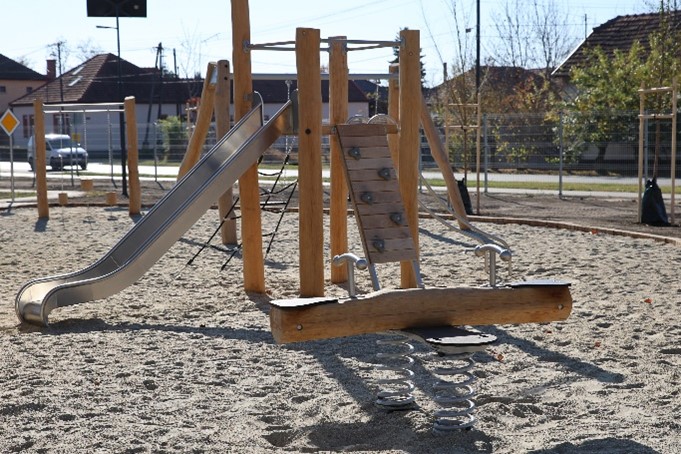

2025. szeptemberben a kivitelezés az utolsó hónapjába lépett. Ebben a hónapban került sor a kisgyermekes játszótér és drótkötélpálya eszközeinek beszerelésére, ütéscsillapító homok behordására. Szeptember második felében a projekt befejezési munkálatai folytak, mint a tereprendezés, növénytelepítés, locsolás, felületek utókezelése, valamint a KRESZ park tábláinak kihelyezése. 2025. szeptember 26-án elkezdődött a műszaki átadás-átvételi eljárás, mely sikeresen zárult 2025. október 22-én.
